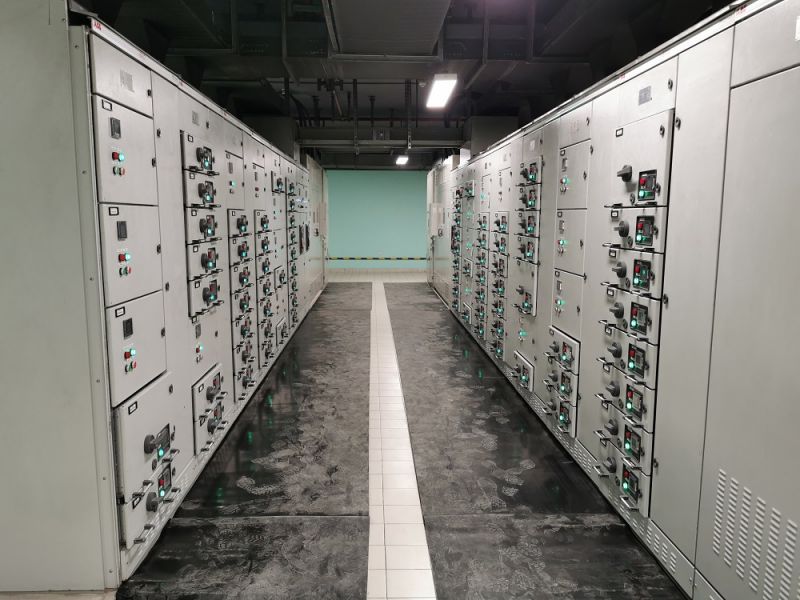

近日,由中建安裝南方公司參建的深圳地鐵13號線項目取得階段性進展,內湖停車場400V低壓開關柜受電成功,標志著深圳地鐵13號線全線實現第一個“400V電通”。
![]()
為確保此次節點目標順利實現,項目團隊始終以業主下達的“電通”總目標為核心,多次召開“保安全、提質量、保通電”施工推進會,克服了交叉施工作業多、組織協調難度大等諸多困難,明確責任分工,協調推進各項工作,確保工程質量,最終在業主、總包、設計、監理單位等多方協作和共同努力下,僅用4天就圓滿完成“400V電通”節點任務,為通車試運營奠定了堅實基礎。
![]()
據項目經理王軍豐介紹,400V電源是地鐵運行的“心臟”,為地鐵項目的各項設施提供動能,為下階段內湖停車場熱滑創造了實質性的動力條件,也意味著動力照明、通風、給排水、信號、電扶梯等設備系統將陸續進入受電調試和功能驗收階段,同時為所有地鐵用電設備的調試提供強有力的保障。

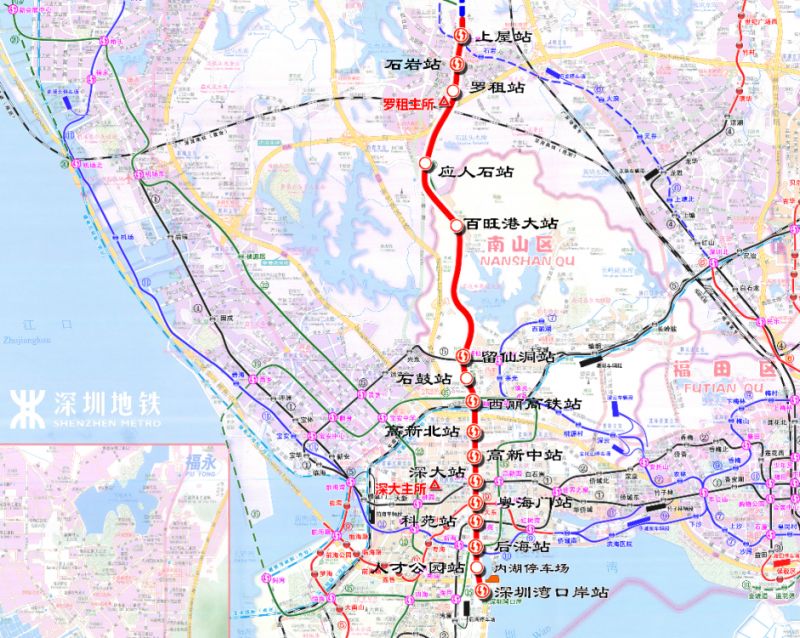

深圳地鐵13號線南起自南山區深圳灣口岸,止于寶安區上屋站,線路全長約22.4km。線路共設車站16座,其中換乘車站11座。全部為地下線,線路兩端均預留延伸條件。沿線設內湖全地下停車場,新建兩座主變電所。中建安裝南方公司負責8站8區間、內湖停車場(含鋪軌)及主變電所(含相應同步實施)的常規機電安裝工程。
![]()
線路建成通車后,將串聯起南山、寶安兩個行政區,有效改善深圳灣口岸和科技園片區的交通現狀,更好支撐深圳西部發展軸帶建設,加快深圳與周邊城市軌道互聯互通。
